Chi phí xây nhà 2 tầng Hóc Môn và cách tính dự toán

Chi phí xây nhà 2 tầng Hóc Môn tham khảo khoảng 3,5–4 triệu đồng/m² cho phần thô và nhân công hoàn thiện. Bên mình có ba gói trọn gói: An Cư 5,6–6,1 triệu/m²; Viên Mãn 6,2–6,8 triệu/m²; Thịnh Vượng từ 6,9 triệu/m². Đơn giá nhân với tổng diện tích quy đổi để tính tiền xây.

Ví dụ, nhà 1 trệt + 1 lầu, mỗi tầng 80 m², móng và mái cùng tính 50%, có 240 m² quy đổi. Chọn gói An Cư, tiền xây khoảng 1,344–1,464 tỷ đồng, chưa cộng khoản ngoài gói và dự phòng.

Đơn giá xây nhà 2 tầng Hóc Môn theo phạm vi thi công

3 gói xây nhà

Giá phần thô và giá trọn gói khác nhau ở phạm vi cung cấp vật tư hoàn thiện. Bạn nên xác định phần việc mình giao nhà thầu trước khi so sánh giá.

Phần thô và nhân công hoàn thiện khoảng 3,5–4 triệu đồng/m²

Mức tham khảo thị trường cho phần thô và nhân công hoàn thiện là 3,5–4 triệu đồng/m². Phạm vi thường gồm:

  • Vật tư thô: Thép, xi măng, cát, đá, gạch và vật tư theo danh mục.
  • Nhân công: Thi công phần thô và các công việc hoàn thiện đã thỏa thuận.
  • Gia chủ mua riêng: Gạch ốp lát, sơn, cửa, thiết bị vệ sinh và vật tư hoàn thiện khác.

Bên mình khuyên cộng tiền vật tư mua riêng trước khi so sánh với giá trọn gói. Ví dụ, 240 m² × 3,5–4 triệu đồng = 840–960 triệu đồng cho phạm vi này.

Giá trọn gói tại Xây Nhà Đẹp Group theo ba gói vật tư

Giá trọn gói bên mình bắt đầu từ 5,6 triệu đồng/m², chia thành ba mức đầu tư:

GóiĐơn giáĐịnh hướng lựa chọn
An Cư5,6–6,1 triệu đồng/m²Ưu tiên công năng, kiểm soát ngân sách
Viên Mãn6,2–6,8 triệu đồng/m²Nâng cấp vật tư và mức hoàn thiện
Thịnh VượngTừ 6,9 triệu đồng/m²Đầu tư hoàn thiện cao cấp, cá nhân hóa nhiều hơn

Trong dịch vụ xây nhà trọn gói, bên mình lập dự toán theo gói vật tư và phạm vi công việc đã thống nhất.

Với 240 m² quy đổi, mỗi 100.000 đồng/m² chênh lệch tương ứng 24 triệu đồng. Bạn nên ưu tiên nâng cấp những vật tư phục vụ nhu cầu sử dụng hằng ngày.

Trước khi chốt gói, hãy kiểm tra mã vật tư, số lượng thiết bị, khoản tính riêng và thuế trong báo giá.

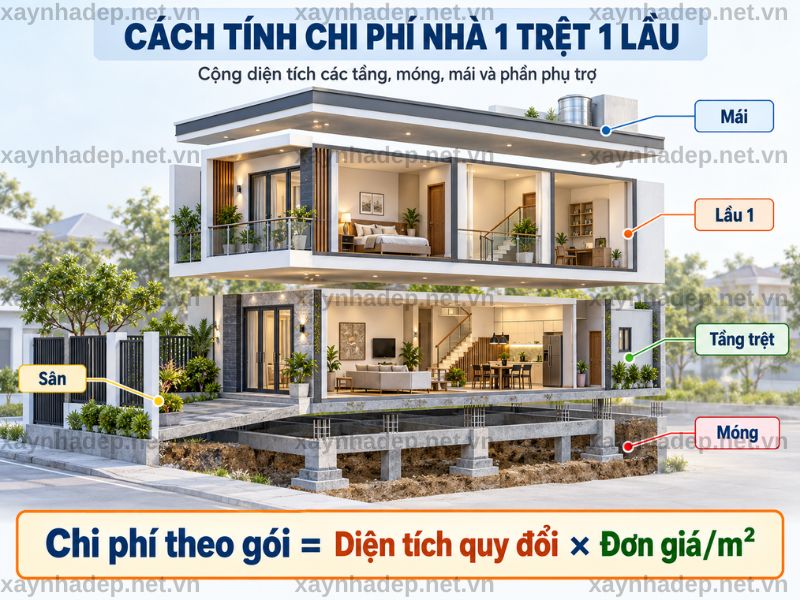

Cách tính diện tích và chi phí nhà 1 trệt 1 lầu

Chi phí xây nhà 2 tầng Hóc Môn

Chi phí theo gói = Tổng diện tích xây dựng quy đổi × Đơn giá/m². Diện tích quy đổi gồm hai tầng, móng, mái và phần phụ trợ được tính trong báo giá.

Tầng trệt và lầu 1 tính 100% diện tích sàn mỗi tầng

Tầng trệt 80 m² và lầu 1 80 m² có tổng diện tích sàn là 160 m².

Hạng mụcDiện tíchHệ sốDiện tích tính giá
Tầng trệt80 m²100%80 m²
Lầu 180 m²100%80 m²
Tổng hai tầng160 m²

Nếu trệt xây 80 m², lầu chỉ xây 60 m², tổng diện tích sàn là 140 m².

Bạn cần lấy kích thước phần xây trên bản vẽ. Ví dụ, đất 100 m² chừa sân 20 m² thì tầng trệt xây 80 m².

Trong cách tính diện tích xây dựng, phần sàn được cộng với móng, mái và các hạng mục phụ trợ.

Móng, mái và sân được cộng theo hệ số quy đổi

Móng, mái và sân tạo thêm diện tích tính giá ngoài phần sàn hai tầng. Mỗi hạng mục được tính bằng diện tích cơ sở nhân hệ số.

Hạng mụcHệ số tham khảoDiện tích làm cơ sở
Móng đơn30–35%Diện tích tầng trệt
Móng băng một phương50%Diện tích tầng trệt
Móng băng hai phương70%Diện tích tầng trệt
Đài móng cọc20–30%Diện tích tầng trệt; tiền cọc và ép cọc tính riêng
Móng bè80–100%Diện tích tầng trệt
Mái bê tông không lợp ngói40–45%; ví dụ bên dưới chọn 50% theo phương án báo giáDiện tích mặt bằng mái
Mái tôn gồm xà gồ và tôn20–30%; một số phương án tính 30–50%Diện tích mái ghi trong báo giá
Mái ngói vì kèo thép65–70%Diện tích mặt nghiêng
Mái bê tông lợp hoặc dán ngói150–175%Diện tích mặt nghiêng
Sân trước, sân sauKhoảng 50% trong phương án minh họaDiện tích sân thi công

Diện tích móng quy đổi thay đổi theo loại móng. Bạn cần tách tiền cọc và công ép cọc khỏi phần đài móng.

Với mái dốc, diện tích mái tính giá cần ghi rõ diện tích chiếu bằng hay mặt nghiêng. Hệ số phải đi cùng cấu tạo và phạm vi thi công.

Ví dụ, sân 20 m² tính 50% sẽ cộng thêm 10 m² quy đổi. Với đơn giá 6 triệu đồng/m², khoản này tương ứng 60 triệu đồng.

Bên mình khuyên ghi từng diện tích và hệ số thành dòng riêng. Bạn sẽ kiểm tra được phần tiền cộng thêm.

Dự toán nhà 2 tầng 60 m², 80 m² và 100 m² tại Hóc Môn

Chi phí xây nhà 2 tầng Hóc Môn

Với hai tầng bằng nhau, móng 50% và mái 50%, tổng diện tích quy đổi bằng ba lần diện tích mỗi tầng.

Các ví dụ dưới đây chưa cộng sân, ban công tính riêng, tầng hầm và khoản ngoài gói.

Nhà 80 m² mỗi tầng có tổng diện tích quy đổi 240 m²

Nhà 80 m² mỗi tầng có diện tích quy đổi: 40 + 80 + 80 + 40 = 240 m².

Hạng mụcPhép tínhDiện tích quy đổi
Móng80 × 50%40 m²
Tầng trệt80 × 100%80 m²
Lầu 180 × 100%80 m²
Mái80 × 50%40 m²
Tổng40 + 80 + 80 + 40240 m²

Nhân 240 m² với đơn giá tương ứng, bạn có dự toán:

Phạm vi/góiĐơn giáChi phí
Phần thô và nhân công hoàn thiện — mốc thị trường3,5–4 triệu đồng/m²840–960 triệu đồng
An Cư5,6–6,1 triệu đồng/m²1,344–1,464 tỷ đồng
Viên Mãn6,2–6,8 triệu đồng/m²1,488–1,632 tỷ đồng
Thịnh VượngTừ 6,9 triệu đồng/m²Từ 1,656 tỷ đồng

Đây là dự toán minh họa theo diện tích và hệ số đã nêu.

Riêng móng và mái đóng góp 80 m² quy đổi. Với đơn giá 6 triệu đồng/m², hai phần này tương ứng 480 triệu đồng.

Bạn cần cộng đủ hai phần trước khi đối chiếu ngân sách.

Bảng ngân sách nhà 60 m² và 100 m² mỗi tầng

Theo cùng cách tính, nhà 60 m² mỗi tầng có 180 m² quy đổi; nhà 100 m² có 300 m².

Diện tích mỗi tầngTổng quy đổiAn CưViên MãnThịnh Vượng
60 m²180 m²1,008–1,098 tỷ1,116–1,224 tỷTừ 1,242 tỷ
100 m²300 m²1,680–1,830 tỷ1,860–2,040 tỷTừ 2,070 tỷ

Đơn vị chi phí: đồng. Các mức trên chưa cộng khoản ngoài gói và dự phòng.

Tăng 10 m² mỗi tầng sẽ tăng 30 m² quy đổi, khi giữ nguyên hệ số móng và mái. Với gói An Cư, phần tăng tương ứng 168–183 triệu đồng.

Bên mình khuyên chốt diện tích theo số phòng và nhu cầu sử dụng. Quyết định này giúp bạn cân đối ngân sách ngay từ bản vẽ.

Tổng ngân sách gồm tiền xây, khoản ngoài gói và dự phòng

Tổng ngân sách gồm tiền xây, khoản ngoài gói và dự phòng

Tổng ngân sách = Chi phí theo gói + Khoản ngoài phạm vi + Dự phòng. Tách ba nhóm giúp bạn biết tiền nào phải chi, tiền nào cần giữ lại.

Xác định hạng mục đã nằm trong gói thi công

Danh mục công việc và vật tư xác định phần chi phí đã nằm trong gói. Bạn kiểm tra từng nhóm trước khi cộng tiền mua sắm riêng.

Hạng mụcPhạm vi cần kiểm traTài liệu đối chiếu
Kết cấuMóng, cột, dầm, sàn, tường và máiBản vẽ, bảng khối lượng
Hoàn thiệnTô trát, chống thấm, ốp lát, sơn, cửaPhụ lục công việc và vật tư
Điện nướcĐường ống, dây dẫn, thiết bị lắp đặtBản vẽ và danh mục thiết bị
Thiết bị theo góiChủng loại, mã sản phẩm, số lượngPhụ lục vật tư
Thiết kế, hồ sơCông việc được hỗ trợ và khoản phải trảĐiều khoản dịch vụ
ThuếGiá đã gồm thuế hay còn cộng thêmBáo giá và hợp đồng

Bên mình khuyên ghi rõ mã vật tư, quy cách và số lượng. Cụm “thiết bị cao cấp” chưa giúp bạn xác định sản phẩm sẽ nhận.

Tách khoản báo riêng và dự phòng để tránh thiếu ngân sách

Ép cọc, phá dỡ, công việc ngoài nhà và thiết bị mua riêng được cộng khi nằm ngoài gói.

Trước khi chốt ngân sách, bạn đánh dấu từng khoản:

  • Đã gồm: Có trong giá hợp đồng, không cộng lại.
  • Tính riêng: Có khối lượng, đơn giá hoặc số tiền cụ thể.
  • Cần xác nhận: Chưa rõ phạm vi, cần làm rõ trước khi ký.

Các khoản cần kiểm tra gồm:

  • Cọc, công ép cọc và gia cố nền.
  • Phá dỡ nhà cũ, vận chuyển xà bần.
  • Cổng rào, sân, thoát nước ngoài nhà.
  • Tủ bếp, nội thất rời, máy lạnh và thiết bị mua thêm.
  • Hồ sơ, phí dịch vụ và thuế chưa nằm trong giá.

Dự phòng là tiền giữ lại cho bất định, chưa phải khoản chắc chắn thanh toán. Bạn nên quản lý riêng với các khoản đã xác định.

Ví dụ ngân sách minh họa:

Nhóm tiềnSố tiền
Chi phí theo gói1,4 tỷ đồng
Khoản ngoài gói đã xác định100 triệu đồng
Dự phòng do gia chủ bố trí100 triệu đồng
Tổng tiền chuẩn bị1,6 tỷ đồng

Với vật tư nâng cấp, bạn thanh toán phần chênh lệch sau bù trừ. Ví dụ, vật tư cũ 20 triệu, thay bằng loại 28 triệu thì chênh 8 triệu đồng.

Những yếu tố làm chi phí xây nhà tại Hóc Môn thay đổi

Giải pháp móng, kiểu mái, vật tư, kiến trúc và điều kiện vận chuyển làm thay đổi chi phí xây nhà. Bạn có thể đối chiếu từng thay đổi với dòng tiền tương ứng.

Móng, mái và mức hoàn thiện quyết định khối lượng và đơn giá

Thay giải pháp móng, cấu tạo mái hoặc cấp vật tư làm thay đổi khối lượng và đơn giá.

Thay đổi phương ánKhoản chi chịu tác động
Thay loại móngĐào đất, bê tông, cốt thép, cọc và nhân công
Thay cấu tạo máiKết cấu đỡ, vật liệu lợp, chống thấm và nhân công
Nâng cấp gạch, cửa, thiết bịTiền vật tư và công lắp đặt tương ứng
Thêm phào chỉ, mặt tiền cầu kỳVật tư trang trí, giàn giáo và công hoàn thiện

Với 240 m² quy đổi, tăng đơn giá 500.000 đồng/m² làm tiền xây tăng 120 triệu đồng.

Bên mình khuyên yêu cầu bảng chênh lệch trước khi đổi gói. Bạn sẽ biết tiền tăng nằm ở sản phẩm nào.

Phương án móng phải theo thiết kế kết cấu. Muốn giảm ngân sách, hãy ưu tiên điều chỉnh diện tích và mức trang trí.

Hẻm nhỏ và mặt bằng hạn chế làm tăng công vận chuyển

Vật tư phải trung chuyển qua hẻm nhỏ sẽ tăng công bốc xếp và vận chuyển. Thiếu chỗ tập kết còn khiến việc giao hàng phải chia nhiều đợt.

Ví dụ, xe tải dừng cách công trường 100 m thì vật tư cần được chuyển tiếp trên quãng đường này. Nhà thầu phải bố trí phương tiện nhỏ hoặc nhân công phù hợp.

Khi khảo sát, bạn cần làm rõ:

  • Xe chở vật tư vào được đến đâu?
  • Quãng đường trung chuyển dài bao nhiêu?
  • Có vị trí tập kết và giờ giao hàng phù hợp không?
  • Chi phí trung chuyển đã nằm trong báo giá chưa?

Bên mình ưu tiên ghi khoản vận chuyển đặc biệt thành dòng riêng. Bạn sẽ dễ đối chiếu khi nhận báo giá.

Cách cân đối ngân sách và nhận dự toán nhà 2 tầng

Chốt công năng, mức vật tư và phạm vi công việc từ đầu giúp kiểm soát ngân sách. Mỗi thay đổi nên được tính thành tiền trước khi quyết định.

Ưu tiên công năng và mức hoàn thiện phù hợp ngân sách

Điều chỉnh diện tích, giản lược trang trí và chọn vật tư phù hợp giúp giảm tổng đầu tư.

Bên mình khuyên cân đối theo thứ tự:

  1. Chốt số phòng cần dùng: Tránh xây diện tích lớn nhưng ít sử dụng.
  2. Giản lược mặt tiền: Giảm chi tiết trang trí tốn công.
  3. Chọn vật tư theo nhu cầu: Ưu tiên độ phù hợp và khả năng thay thế.
  4. Chia thời điểm mua nội thất: Mua trước những món phục vụ sinh hoạt thiết yếu.

Ví dụ, giảm mỗi tầng từ 80 xuống 75 m² sẽ giảm 15 m² quy đổi, với móng và mái cùng tính 50%. Ở đơn giá 6 triệu đồng/m², tiền xây giảm 90 triệu đồng.

Khi so sánh báo giá, bạn cần đối chiếu cùng diện tích, vật tư, phạm vi và thuế. Giá mỗi m² thấp hơn chỉ có lợi khi tổng công việc tương đương.

Chuẩn bị thông tin khu đất để nhận báo giá tại Hóc Môn

Địa điểm, kích thước đất, diện tích dự kiến và mức hoàn thiện là đầu vào để lập dự toán.

Bạn chuẩn bị:

  • Địa chỉ khu đất và hình ảnh đường tiếp cận.
  • Kích thước ngang, dài; diện tích sân muốn chừa.
  • Quy mô 1 trệt + 1 lầu, số phòng và nhà vệ sinh.
  • Kiểu mái, ban công và phần công trình phụ.
  • Hiện trạng đất trống hoặc nhà cũ.
  • Ngân sách tổng, mức vật tư và thời điểm dự kiến xây.
  • Bản vẽ, hồ sơ khảo sát đã có.

Với dịch vụ xây nhà trọn gói tại Hóc Môn, bên mình dùng các thông tin này để chuẩn bị phương án khảo sát.
