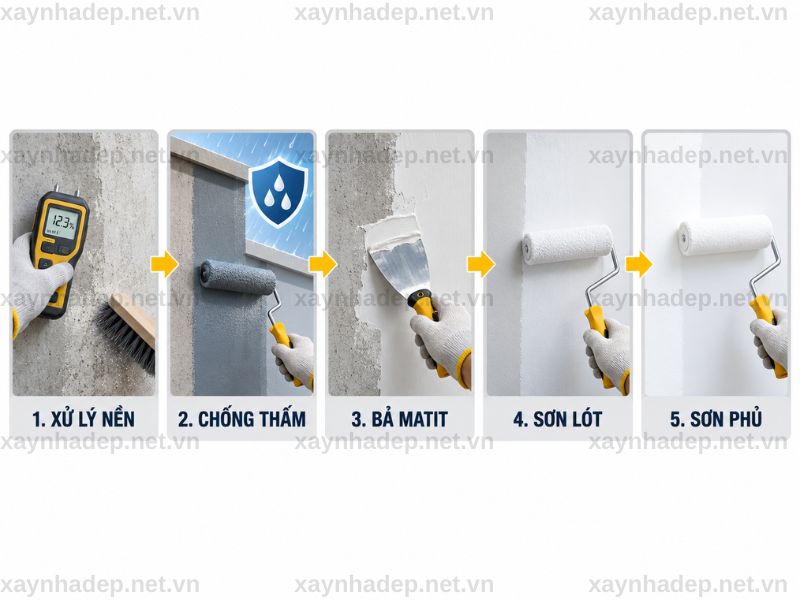

Quy trình sơn nước nhà ở chuẩn kỹ thuật gồm 5 bước: chuẩn bị bề mặt, chống thấm, bả matit, sơn lót kháng kiềm và sơn phủ hoàn thiện. Làm đúng thứ tự giúp lớp sơn bám chắc, màu đều và hạn chế bong tróc.
Với nhà mới, tường phải khô trước khi sơn. Mốc phổ biến là dưới 16% độ ẩm và chờ khoảng 28 ngày sau tô trát. Với nhà cũ, phải xử lý sạch lớp sơn bong, nấm mốc và vệt ẩm trước.
Theo kinh nghiệm bên mình, gia chủ không cần theo dõi từng đường lăn sơn. Anh/chị cần kiểm tra nền tường trước khi thợ chuyển bước. Lỗi nền bị che đi sẽ khó sửa và tốn chi phí hơn.
Quy trình sơn nước nhà ở gồm 5 bước theo thứ tự từ xử lý nền đến hoàn thiện

Quy trình sơn nước nhà ở phải đi từ xử lý nền đến lớp phủ hoàn thiện. Bề mặt đạt yêu cầu mới giúp chống thấm, bột bả và các lớp sơn sau phát huy đúng chức năng.
| Bước | Công việc chính | Kết quả cần có trước khi chuyển bước |
| 1 | Chuẩn bị bề mặt và kiểm tra độ ẩm | Tường sạch, khô, không còn lớp yếu hoặc tạp chất |
| 2 | Thi công chống thấm tại vùng cần bảo vệ | Bề mặt có hệ chống thấm phù hợp trước lớp sơn |
| 3 | Bả và xả nhám bột matit | Mặt tường phẳng, sạch bụi, không lộ khuyết tật lớn |
| 4 | Lăn sơn lót kháng kiềm | Nền sơn đồng đều, sẵn sàng nhận lớp phủ |
| 5 | Sơn phủ hoàn thiện | Màu đều, không chảy sệ, rỗ, sót góc hoặc lộ vết vá |
Công tác sơn nước là một phần của quy trình hoàn thiện nhà ở. Hạng mục này chỉ bắt đầu khi tường, trần và các công việc liên quan đã ổn định.
Bên mình ưu tiên kiểm tra từng mốc chuyển bước. Một lớp sơn đẹp không bù được nền tường ẩm, bám bụi hoặc còn bong tróc.
Bước 1 – Chuẩn bị bề mặt và kiểm tra độ ẩm trước khi sơn nước

Bề mặt tường phải sạch, khô, ổn định và không còn lớp sơn yếu trước khi thi công sơn nước. Bụi bẩn, rêu mốc, lớp bong tróc và hơi ẩm làm giảm độ bám của hệ sơn.
Bước này quyết định chất lượng toàn bộ phần hoàn thiện. Thợ có thể lăn sơn nhanh, nhưng nền tường chưa đạt sẽ làm sơn phồng, mốc hoặc bong sau đó.
Làm sạch lớp bụi, rêu mốc và lớp sơn cũ bị bong tróc
Bụi bẩn, rêu mốc và lớp sơn cũ bong tróc phải được loại bỏ trước khi sơn. Lớp phủ mới chỉ bám chắc trên nền tường còn liên kết tốt.
Cạo sạch phần sơn yếu. Chà bỏ bụi phấn. Làm sạch dầu bẩn. Vá lỗ đinh và vết rỗ nhỏ trước khi bả.
Với công trình cải tạo, xử lý tường cũ trước khi sơn quyết định lớp sơn mới có bám trên nền ổn định hay không.
| Dấu hiệu nền tường | Cách xử lý trước khi sơn | Có được sơn tiếp ngay không? |
| Bụi, phấn, vết bẩn | Làm sạch và kiểm tra lại độ bám của nền | Có, khi bề mặt sạch và ổn định |
| Lớp sơn bong tróc | Cạo bỏ toàn bộ lớp yếu, xử lý mép chuyển tiếp | Chỉ sau khi nền còn lại bám chắc |
| Rêu mốc bề mặt | Làm sạch và xác định khu vực có ẩm/thấm | Có, sau khi xử lý nguyên nhân ẩm |
| Vết nứt nhỏ, rỗ, lỗ đinh | Vá sửa trước khi bả hoặc lót | Có, khi phần vá đạt yêu cầu |
| Vệt ẩm tái diễn | Xử lý nguồn nước xâm nhập | Không |
Vệt ẩm tái diễn phải xử lý từ nguồn nước. Lớp sơn mới không thể thay thế chống thấm nhà ở.
Theo kinh nghiệm thi công, chân tường, tường giáp ranh và quanh cửa sổ cần kiểm tra kỹ hơn. Đây là các vị trí dễ giữ ẩm và phát sinh vết loang sau hoàn thiện.
Anh/chị nên kiểm tra trước khi cho bả:
- Dùng tay vuốt tường, không thấy lớp bụi phấn bám nhiều.
- Quan sát không còn mảng sơn cũ phồng hoặc bong.
- Đánh dấu rõ các vết nứt, lỗ rỗ và vùng vá sửa.
- Kiểm tra vệt ố, rêu mốc hoặc chân tường ẩm.
- Không chấp nhận sơn đè lên vùng thấm chưa xử lý.
Kiểm tra độ ẩm để xác định thời điểm được bắt đầu sơn
Độ ẩm tường phải đạt ngưỡng của hệ sơn trước khi bả và lăn sơn. Hơi ẩm còn trong nền làm lớp sơn phồng rộp, bong tróc và phát sinh nấm mốc.
Tường mới thường chờ khoảng 28 ngày sau tô trát. Nền tường đạt dưới 16% theo thiết bị đo mới đủ điều kiện sơn theo mốc phổ biến.
Máy đo độ ẩm cho câu trả lời rõ hơn việc nhìn hoặc sờ tay. Hướng dẫn kỹ thuật của Nippon Paint cũng yêu cầu kiểm tra nền bằng thiết bị và xác nhận bề mặt khô, sạch trước khi sơn.
Mốc chờ sau tô trát chỉ là một phần của thời gian khô tường trước khi sơn. Độ ẩm thực tế vẫn cần được đo tại bề mặt.
| Cách kiểm tra | Kết quả cần có | Ý nghĩa thực tế |
| Kiểm tra bằng máy đo | Độ ẩm đạt ngưỡng hệ sơn | Xác định tường đủ điều kiện thi công |
| Quan sát bề mặt | Không còn vệt ẩm, ố nước, rêu mốc | Phát hiện vị trí cần xử lý thêm |
| Kiểm tra nhật ký tô trát | Đủ thời gian khô dự kiến | Chủ động sắp xếp tiến độ |
| Đối chiếu TDS sơn | Đúng độ ẩm, tỷ lệ pha và thời gian khô | Tránh dùng thông số sai hệ sơn |
Đừng sơn khi tường còn ẩm. Chi phí chờ tường khô luôn thấp hơn chi phí cạo bỏ và làm lại toàn bộ mảng sơn.
Bước 2 – Thi công chống thấm tại các bề mặt có nguy cơ nước xâm nhập

Hệ chống thấm phải được thi công trước lớp sơn ở các bề mặt chịu mưa, ẩm hoặc tiếp xúc nước. Chống thấm bảo vệ nền tường khỏi nước xâm nhập. Sơn phủ tạo màu và hoàn thiện bề mặt.
Sơn phủ không xử lý được nguồn nước từ bên ngoài. Tường vẫn thấm thì lớp sơn mới sẽ ố, phồng hoặc bong.
Bên mình luôn xác định phạm vi có nước trước khi sơn. Làm ngược thứ tự thường dẫn đến đục, cạo và sơn lại.
Những khu vực cần có lớp chống thấm trước khi hoàn thiện sơn
Mặt tiền, tường ngoài, tường giáp ranh, ban công và nhà vệ sinh cần được kiểm tra chống thấm trước khi sơn hoàn thiện. Các khu vực này thường tiếp xúc nước mưa, hơi ẩm hoặc nước sử dụng.
| Khu vực | Rủi ro chính | Việc cần kiểm tra trước sơn |
| Mặt tiền, tường ngoài | Mưa tạt, nắng nóng, co ngót bề mặt | Lớp chống thấm đã phủ đều và không còn vết ẩm |
| Tường giáp ranh | Nước khó thoát, khe tiếp giáp | Mép tường và các vị trí tiếp giáp đã xử lý kín |
| Ban công | Mưa, nước vệ sinh, cổ ống | Bề mặt, chân tường và cổ ống không thấm nước |
| Nhà vệ sinh | Nước sử dụng, hơi ẩm, cổ ống | Thử nước đạt trước khi hoàn thiện bề mặt bên ngoài |
Mặt tiền, ban công, tường giáp ranh và khu vệ sinh là những khu vực cần chống thấm trong nhà ở trước khi hoàn thiện lớp sơn.
Anh/chị nên yêu cầu thợ chụp ảnh lớp chống thấm trước khi sơn phủ. Khi bề mặt đã được che kín, rất khó xác định lớp chống thấm có đủ hay không.
Điểm cần kiểm tra:
- Bề mặt không còn vết ẩm hoặc ố nước.
- Vị trí cổ ống và chân tường đã được xử lý.
- Tường ngoài không còn vết nứt hở.
- Ban công và nhà vệ sinh đã thử nước trước khi hoàn thiện.
Bước 3 – Bả bột matit và xả nhám để tạo bề mặt phẳng trước khi sơn lót

Bột bả matit tạo bề mặt phẳng và che các khuyết điểm nhỏ trước khi sơn lót. Lớp bả giúp màu sơn phủ lên đều và giảm lộ vết lõm hoặc vết vá.
Bột bả không xử lý tường thấm. Bột bả cũng không ổn định vết nứt đang tiếp tục phát triển.
Thông thường, tường được trét 1–2 lớp bột bả. Mỗi lớp phải khô trước khi xử lý tiếp. Một số hệ bột bả hướng dẫn chờ khoảng 16 giờ giữa hai lớp.
Trét bột bả để làm phẳng các khuyết điểm nhỏ trên tường
Bột bả matit được trét từ 1 đến 2 lớp để làm phẳng vết lõm, vị trí vá sửa và khuyết điểm nhỏ trên tường. Bề mặt phẳng giúp lớp lót và lớp phủ hoàn thiện đều hơn.
Thợ nên trét mỏng, đều và kiểm tra bằng ánh sáng xiên. Lớp bả quá dày dễ tạo điểm yếu khi khô.
Bột bả xử lý độ phẳng của nền. Nó không thay thế việc xử lý nứt hoạt động, tường ẩm hoặc thấm nước.
Các vết nứt tiếp tục phát triển cần được đánh giá theo hướng xử lý vết nứt tường nhà trước khi bả phẳng bề mặt.
Theo góc nhìn của bên mình, gia chủ nên đứng cách tường khoảng 1–2 m. Rọi đèn dọc theo mặt tường. Vết lồi, lõm và mép vá sẽ hiện rõ hơn.
Xả nhám và làm sạch bụi bột trước khi lăn sơn lót
Bề mặt sau bả phải được xả nhám và làm sạch bụi bột trước khi sơn lót. Bụi bột còn lại làm giảm liên kết giữa nền bả và hệ sơn.
Xả nhám tạo mặt phẳng. Làm sạch bụi tạo nền bám dính. Hai việc này phải hoàn tất trước khi lăn sơn lót.
Checklist trước khi lăn sơn lót:
- Mặt tường phẳng, không gợn sóng rõ.
- Mép vá không nổi trên bề mặt.
- Không còn bụi bột bám nhiều khi vuốt tay.
- Góc tường và mép trần đã được làm sạch.
- Không còn vết ẩm, vết nứt hở hoặc lớp bả bong.
Bên mình đánh giá bước này rất quan trọng. Lớp sơn phủ có thể che màu không đều. Nó không che được bề mặt bị gợn.
Bước 4 – Lăn sơn lót kháng kiềm để tạo nền bám dính cho lớp phủ

Sơn lót kháng kiềm tạo nền liên kết cho sơn phủ và hạn chế ảnh hưởng của kiềm từ nền xi măng. Lớp lót giúp màu sơn lên đều, bám chắc và ổn định hơn.
Sơn lót phải phủ kín bề mặt. Mảng tường sót lót thường lên màu khác sau khi sơn phủ.
Sơn lót kháng kiềm giúp bảo vệ nền tường và ổn định màu sơn phủ
Sơn lót kháng kiềm giúp lớp sơn phủ bám đều trên nền tường đã xử lý. Lớp lót cũng hạn chế tác động của kiềm và ẩm từ nền xi măng lên bề mặt màu.
| Lớp vật liệu | Chức năng chính | Lỗi dễ xuất hiện khi thực hiện không đạt |
| Bề mặt đã xử lý | Tạo nền sạch, phẳng và ổn định | Bong, rỗ, lộ vết vá |
| Sơn lót kháng kiềm | Tạo nền liên kết và hỗ trợ bảo vệ | Màu không đều, giảm độ bám |
| Sơn phủ | Tạo màu và hoàn thiện bề mặt | Loang màu, sót vị trí, chảy sệ |
Vai trò của sơn lót kháng kiềm là gì cần được hiểu đúng. Sơn lót không phải lớp sơn phủ pha loãng.
Với tường không bả, lớp lót càng quan trọng. Lớp lót giúp nền sơn phủ đều hơn và tăng khả năng bảo vệ bề mặt.
Chỉ sơn phủ khi lớp lót đã đạt thời gian khô theo hệ sơn
Lớp sơn lót phải khô trước khi thi công sơn phủ. Lớp nền ổn định giúp sơn phủ bám dính tốt và lên màu đồng đều.
Khoảng 2 giờ là mốc phổ biến cho nhiều hệ sơn trong điều kiện phù hợp. TDS của sản phẩm là căn cứ chốt thời gian thi công.
Nhiệt độ cao làm sơn khô nhanh. Không khí ẩm làm thời gian khô kéo dài. Thợ cần kiểm tra bề mặt trước khi chuyển sang sơn phủ.
Anh/chị nên kiểm tra sau lớp lót:
- Lớp lót phủ kín, không sót mảng.
- Không lộ vết bụi, rỗ hoặc bong nền.
- Màu nền tương đối đồng đều.
- Các góc, mép trần và sau cửa đã được lăn đủ.
- Thợ có ghi nhận thời gian hoàn tất lớp lót.
Bước 5 – Sơn phủ hoàn thiện 2 lớp để bảo vệ và tạo màu cho tường

Sơn phủ hoàn thiện được thi công hai lớp để tạo màu đồng đều, tăng độ che phủ và bảo vệ bề mặt tường. Hai lớp sơn giúp màu lên kín, giảm lộ nền và hoàn thiện thẩm mỹ.
Lớp phủ chỉ được thi công sau khi nền lót đã khô. Thợ phải pha sơn đúng tỷ lệ của sản phẩm đang dùng.
Lăn lớp sơn phủ thứ nhất để tạo nền màu đồng đều
Lớp sơn phủ thứ nhất tạo nền màu và độ che phủ ban đầu cho bề mặt tường. Lớp này giúp phát hiện vùng loang, vết vá và vị trí chưa đạt trước khi hoàn thiện lớp thứ hai.
Thợ nên sơn góc, mép trần và cạnh cửa bằng cọ trước. Sau đó lăn các mảng lớn bằng con lăn theo một chiều thống nhất.
Lớp phủ thứ nhất không phải bước làm cho đủ. Đây là mốc kiểm tra quan trọng nhất trước lớp hoàn thiện.
Kiểm tra sau lớp phủ thứ nhất:
- Màu nền phủ đều trên toàn bộ mảng tường.
- Không còn vết vá nổi rõ.
- Không có mảng thiếu sơn hoặc loang lớn.
- Mép trần, góc tường và sau cửa đã được sơn.
- Không có chảy sệ hoặc hạt bụi bám trên mặt sơn.
Theo hướng dẫn kỹ thuật của Nippon Paint, lớp phủ đầu cần được kiểm tra và khắc phục điểm chưa đạt trước khi lăn lớp thứ hai.
Lăn lớp sơn phủ thứ hai để hoàn thiện màu sắc và bề mặt
Lớp sơn phủ thứ hai hoàn thiện màu sắc, độ che phủ và độ đồng đều của bề mặt tường. Lớp này tạo diện mạo cuối cùng trước khi nghiệm thu.
Sơn phủ phải được pha bằng nước sạch theo tỷ lệ nhà sản xuất quy định. Nhiều hệ sơn cho phép pha khoảng 5–10% nước.
Hai lớp phủ thường cách nhau khoảng 2 giờ. TDS của đúng sản phẩm quyết định thời gian chờ cuối cùng.
Sơn quá đặc dễ tạo vệt lăn. Sơn quá loãng làm giảm độ che phủ. Bên mình ưu tiên lăn mỏng, đều và kiểm tra từng mảng trước khi chuyển vị trí.
Việc chọn hệ sơn phụ thuộc vị trí sử dụng, vì cách chọn sơn nội thất và ngoại thất không dựa riêng vào màu sắc.
Checklist sau lớp phủ thứ hai:
- Màu đồng đều giữa các mảng tường.
- Không chảy sệ, rỗ hoặc bám hạt bụi.
- Không lộ vết vá, mép bả hoặc nền cũ.
- Không sót góc, mép trần, vị trí sau cửa.
- Màu thực tế đúng mẫu đã chốt.
- Mối giao giữa tường, trần, nẹp và khung cửa gọn.
- Không lem sơn sang gạch, cửa hoặc thiết bị hoàn thiện.
Gia chủ nên kiểm tra sơn nước ở những mốc nào trước khi nghiệm thu?
Gia chủ cần kiểm tra công tác sơn nước trước khi bả, sau xả nhám, sau sơn lót, sau lớp phủ thứ nhất và trước bàn giao. Mỗi mốc giúp phát hiện lỗi trước khi công việc sau che khuất bề mặt.
Gia chủ không cần chờ đến khi sơn xong toàn bộ nhà. Kiểm tra sớm giúp thợ sửa đúng nguyên nhân và tránh làm lại nhiều lần.
| Mốc kiểm tra | Gia chủ cần xác nhận | Nếu chưa đạt |
| Trước khi bả | Tường sạch, khô, đã xử lý vị trí bong, nứt nhỏ và vết ẩm | Dừng bả, xử lý nền |
| Sau xả nhám | Bề mặt phẳng, không còn bụi bột, vết vá không nổi | Vệ sinh và sửa lại |
| Sau sơn lót | Lớp lót phủ đều, không sót mảng, không lộ lỗi nền | Khắc phục trước sơn phủ |
| Sau lớp phủ thứ nhất | Màu nền đều, không loang lớn, không lộ vết vá | Dặm và sửa trước lớp hai |
| Trước bàn giao | Không chảy sệ, rỗ, lem màu, sót góc hoặc khác màu | Ghi lỗi theo vị trí và thời hạn |
Các lỗi còn tồn tại cần được ghi rõ vị trí và thời hạn khắc phục trong quy trình nghiệm thu và bàn giao nhà ở trước khi ký nhận.
Không ghi “sơn chưa đẹp”. Hãy ghi cụ thể: “Dặm lại mảng tường phía sau cửa phòng ngủ 2 trước ngày…”. Cách ghi này giúp hai bên kiểm tra cùng một kết quả.
Những lỗi cần xử lý trước khi sơn hoặc trước khi ký nghiệm thu
Tường còn thấm, ẩm tái diễn, bong tróc, loang màu, chảy sệ, rỗ hoặc lộ vết vá phải được xử lý trước khi chuyển bước hoặc ký nghiệm thu. Các lỗi này làm giảm độ bền và thẩm mỹ của lớp sơn.
| Lỗi | Ý nghĩa kỹ thuật | Việc cần làm |
| Vệt ẩm hoặc thấm tái diễn | Nền chưa được bảo vệ khỏi nguồn nước | Dừng sơn và xử lý chống thấm |
| Bong tróc lớp cũ | Lớp nền yếu, không còn liên kết | Cạo bỏ và xử lý nền |
| Loang màu, khác màu | Lớp phủ hoặc nền chưa đồng đều | Kiểm tra độ phủ và thao tác lăn |
| Chảy sệ | Lượng sơn hoặc thao tác chưa đạt | Xử lý khi bề mặt chưa khô hoàn toàn |
| Rỗ, lộ vết vá | Nền bả hoặc lớp phủ chưa đạt | Sửa tại chỗ trước bàn giao |
Theo kinh nghiệm bên mình, lỗi thấm và lỗi nền phải xử lý trước. Dặm thêm sơn chỉ làm bề mặt đẹp tạm thời.
Câu hỏi thường gặp về quy trình sơn nước nhà ở
Tường mới trát bao lâu thì sơn nước được?
Tường mới được sơn khi bề mặt đã khô và đạt ngưỡng độ ẩm của hệ sơn. Mốc chờ phổ biến là khoảng 28 ngày sau tô trát.
Máy đo độ ẩm và TDS của hệ sơn là căn cứ xác nhận cuối cùng. Tường còn ẩm không được sơn.
Có cần bả bột matit khi sơn nhà không?
Bột bả matit cần dùng khi tường cần phẳng và cần che khuyết điểm nhỏ trước lớp sơn lót. Bột bả giúp lớp phủ lên màu đều hơn.
Bột bả không xử lý được thấm nước hoặc nứt hoạt động. Các lỗi này phải xử lý trước.
Sơn lót kháng kiềm có cần thiết không?
Sơn lót kháng kiềm cần được thi công trước sơn phủ để tạo nền bám dính và hạn chế kiềm từ xi măng. Bỏ lớp lót làm tăng nguy cơ màu không đều và giảm độ bám.
Giữa hai lớp sơn phủ phải chờ bao lâu?
Hai lớp sơn phủ phải cách nhau đủ thời gian khô theo TDS để lớp sau bám dính và lên màu đều. Mốc phổ biến là khoảng 2 giờ.
Khi bề mặt, phạm vi chống thấm và hệ sơn đã được xác định, gia chủ mới có cơ sở đối chiếu báo giá sơn nhà theo cùng một cấu hình.
